连日来
冒着高温酷暑
江苏省“北电南送”重点工程
国信靖江电厂
2×100万千瓦机组扩建项目
500千伏线路送出工程
正抓紧施工
全力冲刺9月底按时投运目标
7月21日上午,在季市镇安武村电力铁塔组立施工现场,高104米的铁塔正在加紧组立,底段已吊装至19米高度。“这座铁塔分16段建设,采用通电抱杆起立工艺能确保高空作业安全,调试完成后将全面加速组塔进度。”国信电厂送电线路工程施工项目总工吴磊介绍,施工团队将在铁塔组立完成后进行螺栓复紧和架线施工。

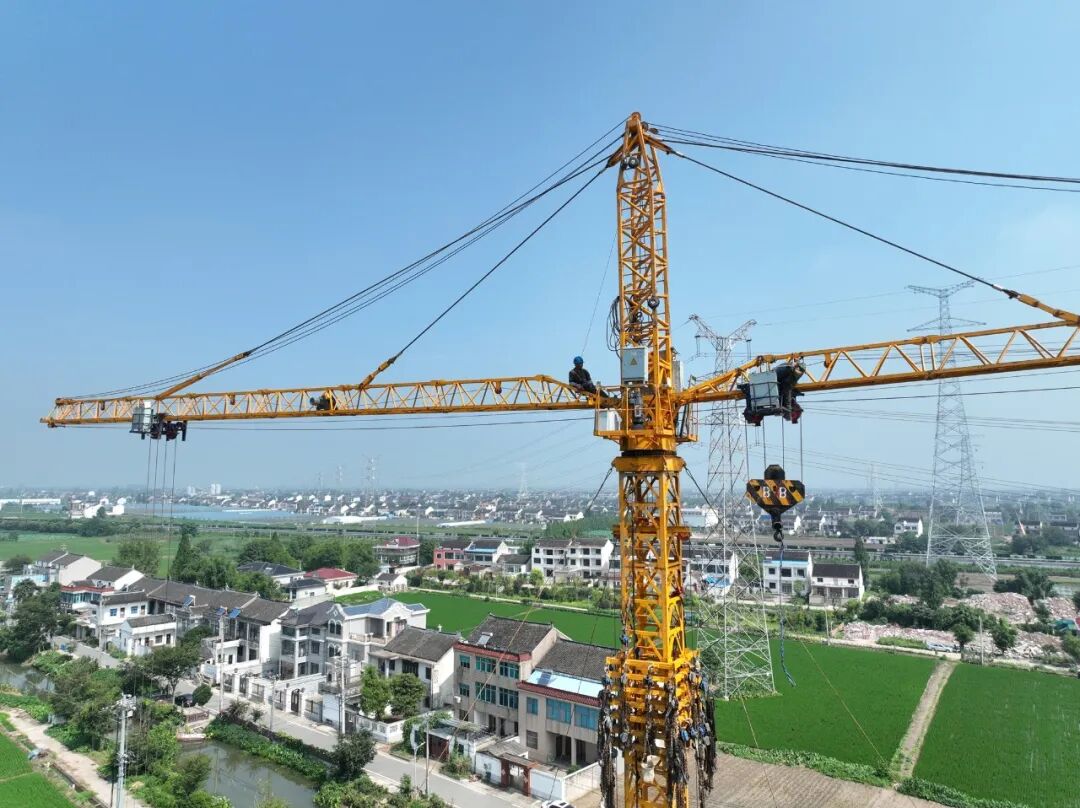

▲图为季市镇安武村铁塔组立施工现场
据了解
整个线路工程共涉及45基铁塔
其中41基为新立铁塔
4基进行抬升改造
目前已完成38基铁塔的建设
剩余7基铁塔正同步推进组立与改造
总体进度达80%
为了确保工程进度与施工安全
施工团队采用错峰作业
避开午间高温
确保9月28日前
完成全部停电改造和架线施工
实现工程送电条件

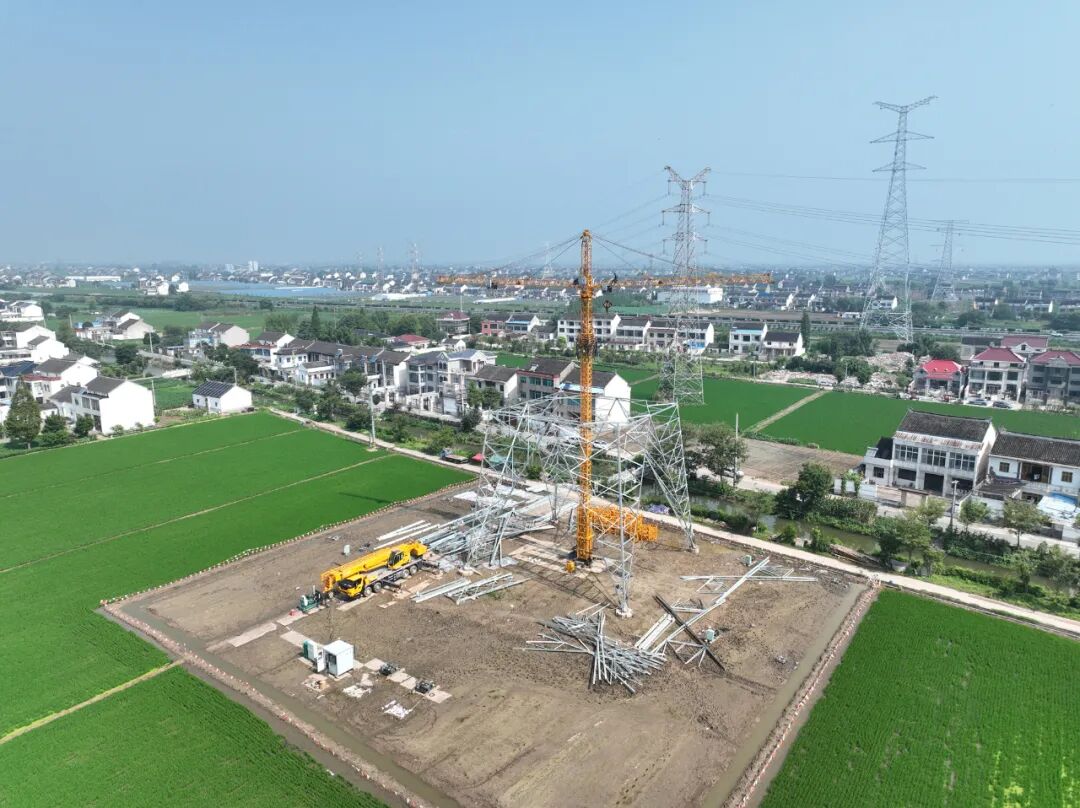

▲图为季市镇安武村铁塔组立施工现场
国信靖江电厂2×100万千瓦机组扩建项目500千伏线路送出工程路径起自国信靖江电厂升压站,止于泰兴市,线路途经我市斜桥镇、季市镇和泰兴市珊瑚镇,建成后每年预计向江苏电网输送电量100亿千瓦时,不仅能为靖江临港煤炭能源产业基地提供电力支撑,更将提升江苏电网“北电南送”能力和区域供电可靠性。
